Компания «Дрогаль» выполнила такелажные работы в Казани со станком CBS и комплектующим оборудованием к нему. Общая масса грузов составила 22 380 кг. Работы включали разгрузку с транспортного средства, строповку и обвязку оборудования, демонтаж транспортной тары, установку на такелажные ролики, перемещение в цех и размещение на штатные опоры.
Основной груз — станок CBS массой 19 880 кг и габаритами 5100 × 3160 × 3540 мм. Дополнительно требовалось выполнить работы с комплектацией к CBS массой 2 500 кг и габаритами 4300 × 2400 × 1800 мм.
Особенность проекта — поэтапная разгрузка и перемещение тяжелого оборудования с последующей установкой в проектное положение без анкерения.
Задача проекта
Заказчику требовалось выполнить разгрузку станка CBS и комплектации к нему на объекте в Казани. После снятия с транспортного средства оборудование нужно было подготовить к перемещению, разместить на такелажных роликах, подать в цех и установить на штатные опоры.
Работы выполнялись без анкерения и без установки на анкерные шпильки. Задача заключалась именно в такелажной части: разгрузить оборудование, демонтировать транспортную тару, переместить груз к месту размещения и установить его в проектное положение на штатные опоры.
Характеристики проекта
| Параметр | Описание |
|---|---|
| Тип работ | Такелажные работы, разгрузка, перемещение и установка оборудования |
| Место работ | Казань |
| Основной груз | Станок CBS |
| Габариты станка CBS | 5100 × 3160 × 3540 мм |
| Масса станка CBS | 19 880 кг |
| Количество | 1 шт. |
| Дополнительный груз | Комплектация к CBS |
| Габариты комплектации | 4300 × 2400 × 1800 мм |
| Масса комплектации | 2 500 кг |
| Общая масса грузов | 22 380 кг |
| Разгрузка с транспортного средства | Да |
| Услуги стропальщиков | Строповка и обвязка оборудования |
| Дополнительные работы | Демонтаж транспортной тары без утилизации |
| Перемещение | На такелажных роликах в цех к месту размещения |
| Установка | На штатные опоры, без анкерения и установки на анкерные шпильки |
| Установка в проектное положение | Да |
| Результат | Оборудование разгружено, перемещено в цех и установлено на штатные опоры |
Подготовка к такелажным работам

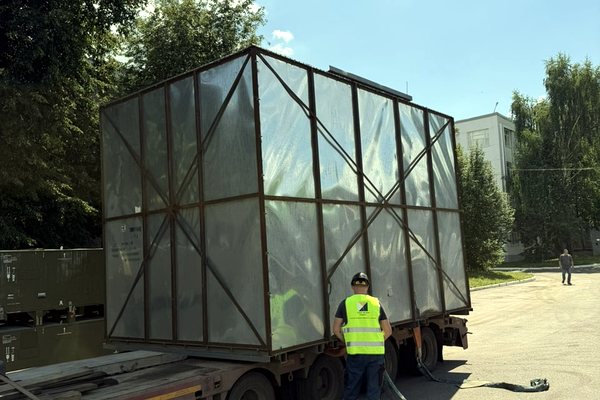

Подготовка станка CBS к разгрузке в Казани
Перед началом работ специалисты оценили параметры оборудования, место разгрузки, доступ к транспортному средству, возможность строповки, маршрут перемещения в цех и зону установки на штатные опоры.
Для станка массой почти 20 т важно заранее определить последовательность операций. Ошибка при строповке, разгрузке или установке на ролики может привести к перекосу груза, повреждению оборудования или усложнению дальнейшего перемещения.
Строповка и обвязка оборудования
На первом этапе была выполнена строповка и обвязка оборудования. Схема зацепки подбиралась с учетом массы станка CBS, его габаритов, положения груза на транспортном средстве и дальнейшей разгрузки.
При строповке тяжелого станочного оборудования важно обеспечить равномерное распределение нагрузки и контролировать положение груза при отрыве от основания. Также необходимо исключить воздействие строп на элементы, которые не рассчитаны на нагрузку: корпусные панели, защитные кожухи, кабельные зоны и выступающие узлы.
Разгрузка оборудования с транспортного средства

Разгрузка станка CBS автокраном в Казани
После подготовки и строповки была выполнена разгрузка станка CBS и комплектации к нему с транспортного средства. Разгрузка тяжелого оборудования требует согласованной работы стропальщиков, такелажников и оператора грузоподъемной техники.
При снятии груза контролировались положение оборудования, устойчивость, отсутствие рывков и перекосов. После разгрузки оборудование было подготовлено к следующему этапу — демонтажу транспортной тары и размещению на такелажных роликах.
Демонтаж транспортной тары
После разгрузки специалисты выполнили демонтаж транспортной тары. Эта операция была необходима для доступа к оборудованию, опорным зонам и точкам, через которые груз можно безопасно установить на такелажные ролики.
Работы выполнялись без утилизации тары. Задача бригады заключалась в аккуратном демонтаже элементов транспортной упаковки и подготовке оборудования к перемещению внутри объекта.
Размещение груза на такелажных роликах
После демонтажа транспортной тары станок CBS был размещен на такелажных роликах. Такой способ применяют, когда тяжелое оборудование нужно переместить внутри цеха без повторного подъема краном.
При установке на ролики важно правильно распределить нагрузку по опорным точкам. Для груза массой 19 880 кг роликовая система должна обеспечивать управляемое перемещение без перекоса, резких смещений и повреждения основания оборудования.
Перемещение оборудования в цех
Следующим этапом стало перемещение оборудования в цех к месту размещения. На маршруте учитывались состояние пола, доступное пространство, габариты груза и возможность безопасной подачи к проектной зоне.
Перемещение станка на такелажных роликах требует постоянного контроля. Оборудование нельзя просто передвинуть по площадке: нужно следить за траекторией, положением центра тяжести, работой роликов и безопасной остановкой в нужной точке.
Установка на штатные опоры
После перемещения станок CBS был установлен на штатные опоры. Работы выполнялись без анкерения и без установки на анкерные шпильки.
На этом этапе специалисты контролировали положение оборудования, распределение нагрузки и соответствие места установки согласованной задаче. Установка в проектное положение требует аккуратной корректировки, особенно при работе с тяжелым станочным оборудованием и ограниченным пространством внутри цеха.
Особенности проекта
Главная особенность проекта — сочетание большой массы основного оборудования, габаритов станка и необходимости поэтапного перемещения внутри объекта. Станок CBS весил 19 880 кг, а вместе с комплектацией общая масса грузов составила 22 380 кг.
Работы включали несколько связанных этапов: строповку, разгрузку с транспортного средства, демонтаж транспортной тары, установку на такелажные ролики, перемещение в цех и установку на штатные опоры. Каждый этап влиял на следующий, поэтому важно было соблюдать последовательность и контролировать положение груза на всем маршруте.
Что было выполнено:
- осмотр груза и рабочей зоны;
- подготовка такелажной оснастки;
- строповка и обвязка станка CBS;
- строповка и обвязка комплектации к CBS;
- разгрузка оборудования с транспортного средства;
- демонтаж транспортной тары без утилизации;
- размещение груза на такелажных роликах;
- перемещение оборудования в цех к месту размещения;
- установка груза на штатные опоры;
- установка оборудования в проектное положение;
- контроль результата после завершения работ.
Результат работ
Станок CBS массой 19 880 кг и комплектация к нему массой 2 500 кг были разгружены с транспортного средства, освобождены от транспортной тары, установлены на такелажные ролики и перемещены в цех к месту размещения.
Оборудование установлено на штатные опоры в проектное положение. Анкерение и установка на анкерные шпильки в состав работ не входили. Такелажные работы в Казани выполнены в согласованной последовательности и в полном объеме.
По теме проекта
| Услуга / раздел | Когда нужен |
|---|---|
| Такелажные работы | Требуется организовать разгрузку, подъем, перемещение или установку тяжелого промышленного груза. |
| Такелаж станков | Нужно разгрузить, переместить, установить или выставить станочное оборудование. |
| Такелаж оборудования | При работе с тяжелым, крупногабаритным или технически сложным промышленным оборудованием. |
| Разгрузка оборудования | Когда нужно снять станок, производственный модуль или другой тяжелый груз с транспортного средства. |
| Перемещение оборудования | Оборудование нужно переместить внутри цеха, склада или производственной зоны. |
| Монтаж оборудования | Если оборудование нужно установить в проектное положение, выставить по месту и подготовить к дальнейшим работам. |
| Крановые работы | Для разгрузки, подъема или подачи оборудования требуется автокран или другая грузоподъемная техника. |
| Услуги стропальщиков | Нужно выполнить строповку груза и сопровождение подъема при работе с краном. |
